PPA契約中の太陽光は撤去できる?違約金・中途解約費用の確認順

PPA契約の違約金と太陽光撤去費を分けて確認することを示す図

PPA契約中の太陽光は、契約者が勝手に取り外せる設備ではありません。PPAは事業者などの第三者が設備を所有する仕組みなので、撤去工事より先に契約確認が必要です。

まず契約書、申込書、重要事項説明書を用意し、設備所有者、契約期間、解約条項を見ます。違約金や中途解約費用には共通相場がなく、名称や計算式、撤去費を含むかどうかは契約ごとに異なります。

屋根修繕、住宅売却、建替えが目的なら、解約のほかに契約承継、設備買取、一時撤去・再設置が可能かを確認します。屋根へ上がったり配線に触れたりせず、契約窓口から費用と工事範囲を書面でもらいましょう。

PPA契約中の太陽光は勝手に撤去せず、契約書を先に確認

PPAでは、屋根や建物が自分の所有でも、太陽光パネルやパワーコンディショナの所有者が別の場合があります。撤去を希望するときは、次の順番で契約関係を確かめます。

  1. 設備所有者を特定する:契約書の当事者、設備所有者、保守窓口を確認する
  2. 解約条件を読む:解約できる事由、申出期限、解約時期別の計算式を確認する
  3. 工事の扱いを分ける:撤去、再設置、屋根復旧、運搬・処分の負担者を確認する

「契約を終えること」と「設備を撤去すること」は同じとは限りません。契約書では、解約時の設備買取、事業者による撤去、次の所有者への契約承継が可能かを別々に確認します。

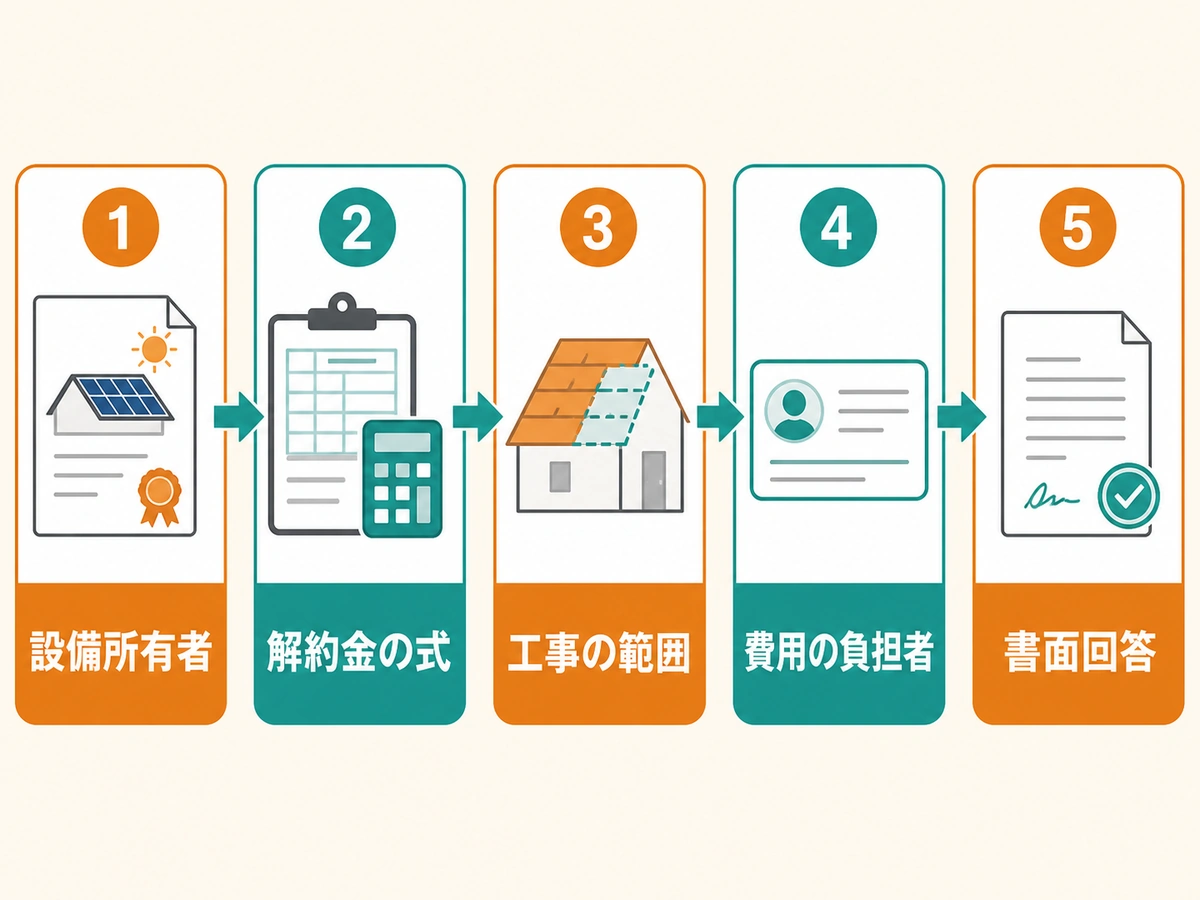

PPA太陽光の撤去前に設備所有者、解約金の式、工事範囲、費用負担者、書面回答を確認する流れ
契約書と事業者の回答で確認する順番

違約金と中途解約費用は何で決まる?

確認したいのは、ひとまとめの「違約金」ではなく、契約を終える費用と工事の費用です。請求名だけで判断せず、各項目が契約終了と工事のどちらに当たるかを確認します。

解約金・精算金は契約書の名称と計算式を見る

契約上の支払いは、解約金、解約支払金、精算金などの名称で定められることがあります。金額だけでなく、残存期間、発電量、電力単価、未発生費用など、計算に使う数値を確認してください。

  • 希望する解約日を入れた計算結果
  • 計算式と、単価・月数など各数値の出所
  • 税、事務手数料、補助制度に関する精算の有無

契約年数だけで金額を推測すると、設備買取代金や工事費との重複を見落とします。「この金額を払うと、契約と設備がどうなるか」まで一緒に回答してもらうことが大切です。

設備買取と撤去工事の費用を混ぜない

設備を建物側が買い取る場合、支払い後は撤去せず使い続ける選択肢もあります。一方、撤去する場合は、解約に関する支払いとは別に工事費が必要かを確認します。

  • 設備関係:パネル、架台、パワーコンディショナ、配線の取扱い
  • 屋根関係:一時撤去、再設置、防水・穴埋め、足場の範囲
  • 処分関係:搬出、運搬、リユース可否、適正処理、完了時の書類

「撤去一式」だけでは、屋根復旧や処分まで含むか判断できません。設備ごとの作業範囲と、PPA事業者・契約者のどちらが手配し、費用を負担するかを書面で分けます。

事業者へ書面で確認する7項目

判断点を先に確認します。電話では認識違いが残りやすいため、希望日と撤去理由を伝え、回答をメールや見積書でもらいます。問い合わせ前に、次の7項目を一つの依頼文へまとめると漏れを防げます。

PPA事業者への確認事項
  • 契約名、設備所有者、現在の契約終了日
  • 希望日に解約・撤去できるかと申出期限
  • 解約金・精算金の計算式と明細
  • 設備買取、返還、契約承継、一時撤去の選択肢
  • 撤去・再設置・屋根復旧・処分の作業範囲
  • 各作業の手配者、費用負担者、別料金の条件
  • 契約終了・工事完了後にもらえる書類

契約書にない特別対応を提案された場合も、口頭の説明だけで進めません。対象設備、金額、支払時期、設備の所有権が移る日、工事後の責任範囲を追記した書面を受け取ります。

目的別|撤去前に比較する選択肢

「撤去したい理由」によって、必要な手続きは変わります。中途解約だけに絞らず、目的を伝えたうえで対応可能な選択肢を確認しましょう。

屋根修繕なら一時撤去・再設置の条件を確認

雨漏り修理や屋根塗装では、契約を終えずに設備を一時撤去し、工事後に再設置できる場合があります。PPA事業者へ修繕内容と工期を伝え、指定業者の有無を確認します。

費用は取り外しだけでなく、再設置、足場、保管、発電停止中の扱い、屋根工事後の保証まで確認します。屋根業者とPPA事業者の作業日を別々に決めないことも重要です。

住宅売却・相続なら契約承継と設備取扱いを確認

住宅を売却・相続する場合、契約を次の所有者へ引き継げるか、設備買取が必要か、撤去して引き渡すかを確認します。承継できる契約なら、審査の有無と申出期限も確認してください。

売買契約を結ぶ前に、設備所有者とPPA契約の存在を不動産会社や買主へ共有します。引渡し日とPPA手続きの完了日がずれないよう、必要書類と所要期間を確認してください。

建替え・解体なら終了日と撤去範囲をそろえる

建替えや建物解体では、太陽光設備を外す時期を解体着工前に決めます。PPA事業者へ工程表を渡し、設備の停止、取り外し、搬出、処分を誰が担当するか確認してください。

解体業者へ太陽光設備まで一括依頼できるとは限りません。PPA事業者の承諾、電気設備の切り離し、撤去後の引渡し条件がそろってから、全体工程へ組み込みましょう。

見積書は総額・内訳・別料金・書類で比べる

金額を受け取ったら、総額だけを見て判断しません。同じ作業範囲にそろえて比較するため、次の4つを順番に確認します。

  1. 総額:税込金額、支払時期、キャンセル条件を確認する
  2. 内訳:解約、設備買取、撤去、再設置、復旧、処分を分ける
  3. 別料金:足場、追加補修、保管、運搬、申請の発生条件を確認する
  4. 書類:契約終了、設備譲渡、工事完了、処理内容を確認できる書類を聞く

見積書の「一式」に含まれない作業は、追加請求の原因になります。数量、対象機器、屋根復旧の範囲、処理方法を明記してもらい、事業者の回答と工事見積書に食い違いがないか見ます。

自分で外さない|安全と処分の確認先

太陽光設備は、自分で取り外さないでください。メーカーの取扱説明書でも、感電のおそれがあるため設備へ触れず、販売店や施工業者へ連絡するよう案内されています。

  • 契約者の判断だけでパネル、架台、配線を取り外す
  • 費用を確かめるために屋根へ上がって取付状態を調べる
  • PPA事業者の承諾前に別の業者へ撤去を発注する

まずPPA事業者の契約窓口へ連絡し、撤去を誰へ依頼するか確認します。そのうえで、電気工事、屋根工事、運搬・処理を誰が担当するかと、それぞれの責任範囲を書面でそろえます。

使用済み設備の処理責任や必要書類は、設備の所有者や工事の頼み方で変わります。処理をどこへ依頼するのか、工事完了時にどの記録を受け取れるのかを事前に確認してください。

PPA中途解約・撤去で迷いやすい質問

契約書が見つからない場合はどうする?

判断点を先に確認します。請求書やメールから契約名・事業者名を確認し、契約窓口へ契約書、約款、重要事項説明書の再交付を依頼します。書類を確認する前に撤去業者へ発注しないでください。

屋根修理のために外すだけでも解約になる?

一時撤去・再設置として扱えるか、解約が必要かは契約次第です。修理内容と工期をPPA事業者へ伝え、費用、指定業者、発電停止中の扱いを書面で確認します。

提示された金額に納得できないときは?

総額だけで判断せず、契約条項、計算式、各数値の根拠、設備買取と工事費の重複、別料金を確認します。説明と契約書が合わない場合は、訂正理由も書面で求めます。

まとめ|契約条項と費用明細をそろえてから撤去日を決める

PPA契約中の太陽光を撤去したいときは、設備所有者、解約条件、解約時期別の算定、設備の取扱い、撤去関連費を順に確認します。違約金と撤去費を一つの金額として見ないことが重要です。

契約書と希望日を用意し、PPA事業者へ計算式、内訳、負担者、工事範囲、必要書類をまとめて照会してください。書面回答と見積書がそろってから、屋根業者や解体業者を含む工事日程を確定します。
