太陽光発電と蓄電池を同時撤去する流れ|増える工程と費用項目

太陽光発電と蓄電池の同時撤去で増える工程と費用項目

太陽光発電と蓄電池を同時に撤去すると、太陽光単体の工事に加えて、蓄電池の停止、配線の切り離し、重量物の搬出、製品ごとの回収・処理確認が増えます。費用は一律の上乗せ額ではなく、どこまで外し、何を残すかで変わります。

最初に確認するのは、設備の所有者、PPA・リースを含む契約、残す設備です。契約書、設置時の見積書、メーカー・型番、配線図、取扱説明書をそろえ、同じ撤去範囲で見積もりを依頼してください。

屋根に上る、配線を外す、蓄電池を分解する作業は行わないでください。異臭、発熱、膨張、破損がある場合は機器に触れず、販売店、施工業者またはメーカーへ状態と型番を伝えます。

撤去を決める前に所有者・契約・残す設備を確認する

所有者と契約の確認が最優先です。住宅に設置されていても、PPAやリースでは契約事業者が設備を所有していることがあります。撤去の可否や費用負担を決めつけず、契約書の中途解約、撤去、原状回復の条項を確認します。

見積もりを取る前は、次の順番で情報を整理すると、業者ごとの工事範囲をそろえやすくなります。

  1. 契約書で太陽光・蓄電池・パワーコンディショナの所有者を確認する
  2. 同時撤去、片方を残す、蓄電池交換のどれかを決める
  3. メーカー、型番、配置図、配線図、取扱説明書をそろえる

資料が見つからないときは、機器の銘板を安全な場所から撮影し、設置した販売店や施工業者へ照会します。屋根上や通電部に近づいて型番を確認する必要はありません。

同時撤去か片方を残すかで確認内容が変わる

太陽光と蓄電池は、パワーコンディショナ、分電盤、制御線などでつながっています。まず、撤去後に何を残すかを決めます。残す設備によって、切り離す配線と必要な設定確認が変わります。

撤去パターン残す設備主な確認点
同時撤去原則なし契約、停止、搬出、処分、補修
太陽光を残すパネル・太陽光側機器蓄電池切り離し後の発電・連系
蓄電池を残す蓄電池・負荷側回路充電経路、制御、設定変更
蓄電池を交換太陽光・新しい蓄電池旧機器撤去、新設、適合確認

太陽光と蓄電池を同時に撤去する場合

同時撤去では、太陽光側と蓄電池側の停止、配線の切り離し、周辺機器の撤去範囲を一つの工程表で確認します。足場や現場調査を共通化できる場合もありますが、処分先が同じとは限りません。

パネル、架台、パワーコンディショナ、蓄電池本体、操作パネル、分電盤、配線、基礎のうち、何を撤去し、何を残すかを見積書へ明記してもらいます。

太陽光だけ残す・蓄電池だけ残す場合

ハイブリッド型のパワーコンディショナなど、太陽光と蓄電池を一体で制御する構成では、片方を外した後の動作確認が必要です。残す設備がそのまま使えるとは限らないため、型番と配線図を基に施工業者へ確認します。

蓄電池を交換する場合は、撤去費と新設工事費、機器代を分けて見ます。旧機器の撤去・運搬・処分が新設見積もりに含まれるかも確認してください。

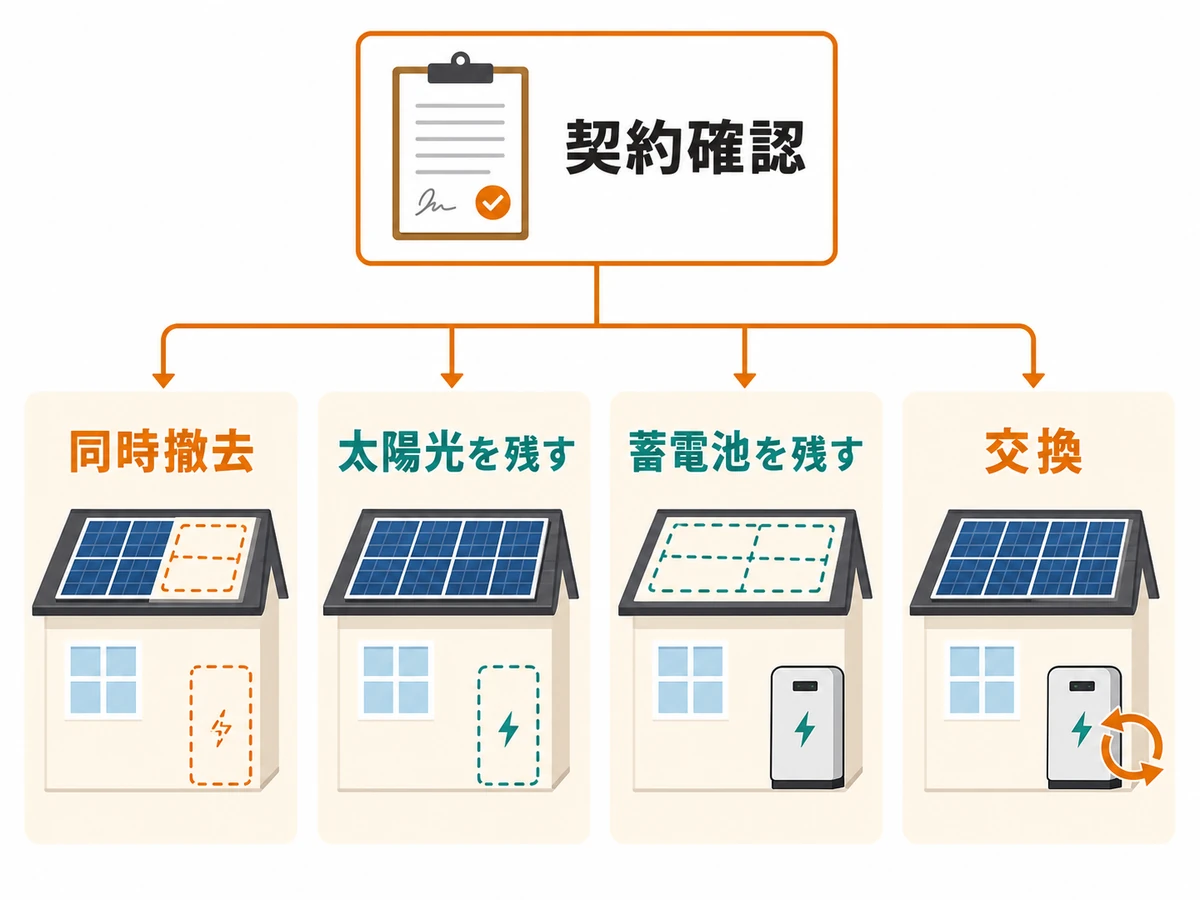

契約確認から同時撤去・片方残し・交換へ分かれる判断図
残す設備によって変わる確認項目

太陽光と蓄電池を一緒に撤去すると増える工程

太陽光単体の撤去に蓄電池が加わると、停止方法、配線、搬出、処分の確認が増えます。自分で作業せず、見積書と工程表で6工程の担当範囲を確認してください。

STEP.1 書類と現場を確認

契約、型番、配線図、屋根状況、蓄電池の設置場所、搬出経路を確認します。

STEP.2 停止と配線の切り離し

製品別の手順に従い、太陽光側と蓄電池側を停止し、電圧を確認して切り離します。

STEP.3 パネルと架台を撤去

足場と転落防止措置を整え、パネル、架台、太陽光側の配線を取り外します。

STEP.4 蓄電池と周辺機器を撤去

本体、操作パネル、制御機器、専用分電盤、配線、基礎の対象範囲を確認して取り外します。

STEP.5 搬出・運搬・処分

パネルと蓄電池を安全に搬出し、それぞれ確認済みの回収・処理ルートへ運びます。

STEP.6 補修と完了確認

屋根、外壁、配線貫通部、基礎跡を補修し、写真と書類で契約範囲の完了を確認します。

蓄電池は電気をためる機器のため、撤去前に停止手順や残留電力の扱いを確認します。その後、蓄電池本体とパワーコンディショナ、分電盤をつなぐ配線を切り離す電気工事が発生します。

蓄電池本体は重量があるため、複数人での作業や運搬補助器具が必要になることがあります。屋内、狭い通路、段差のある場所では、搬出方法が見積金額に影響します。

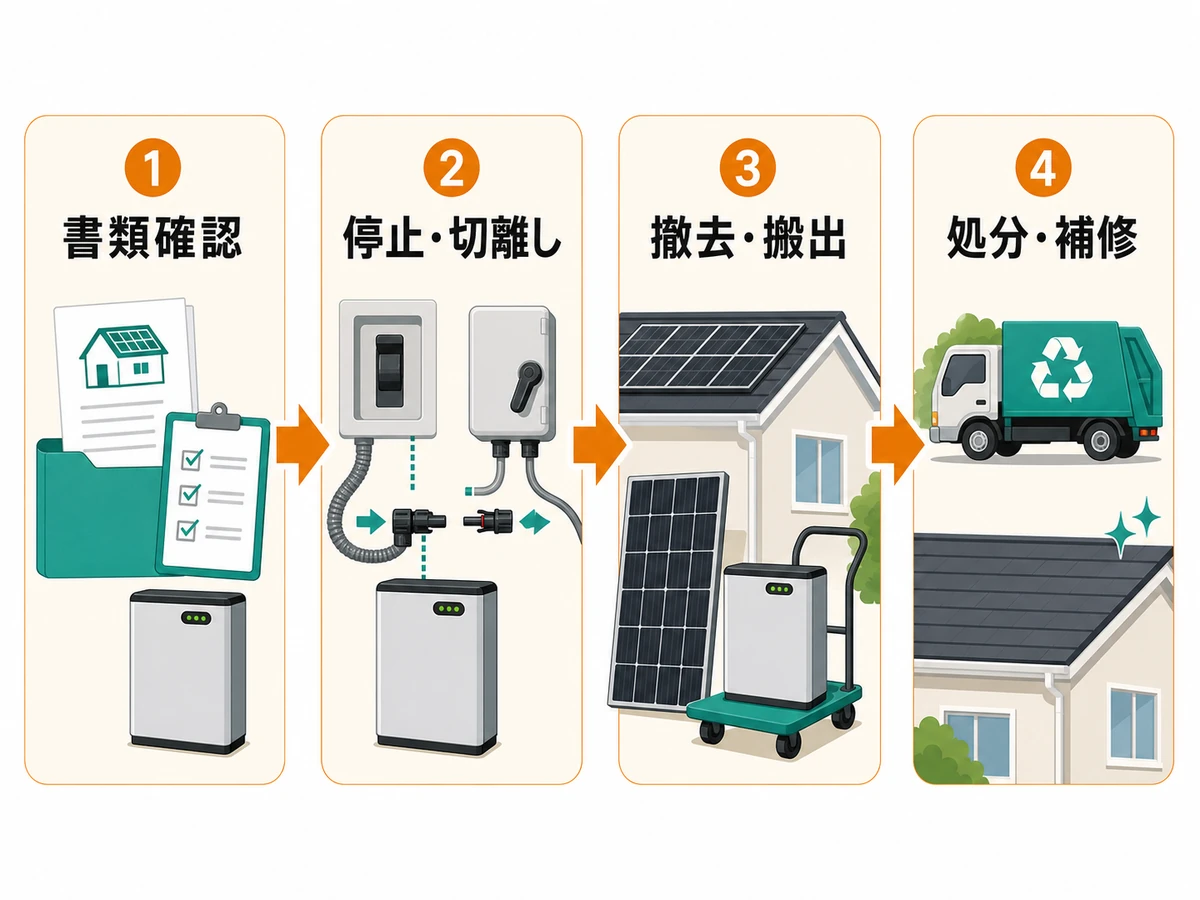

太陽光と蓄電池の撤去を書類確認から処分・補修まで示す流れ
太陽光と蓄電池を同時撤去するときの確認順

撤去費用は固定額より見積項目をそろえて比べる

蓄電池を一緒に撤去すると、取り外し、搬出、運搬、処分、電設工事の費用が加わります。ただし、全国一律の上乗せ額では比較できません。総額より先に内訳と対象範囲をそろえることが重要です。

見積書で分けたい費用項目

見積書の「一式」だけでは、業者ごとの差を判断しにくくなります。少なくとも次の項目が含まれるかを確認してください。

費用項目含める内容確認点
現地調査・足場屋根、設置場所、安全設備足場の共用範囲
太陽光撤去パネル、架台、配線、パワーコンディショナ残す機器の有無
蓄電池の電気工事停止、切り離し、設定・動作確認片方残しへの対応
蓄電池本体撤去本体、周辺機器、配線、基礎基礎撤去の有無
搬出・運搬人員、台車、養生、車両階段・狭路・距離
回収・処分パネルと蓄電池の処理処分先と費用区分
屋根・外壁補修金具跡、貫通部、基礎跡材料と施工範囲
申請・完了資料必要な手続き、写真、報告書誰が何を行うか

足場や現場調査などを一括で手配できる場合はありますが、処分ルートが分かれるため、一緒に頼めば割安になるとは言い切れません。同じ撤去範囲で見積もりを比べます。

金額が変わる現場条件

次の条件は、作業人数、機材、工事時間、運搬距離を変えます。問い合わせ時に写真や図面で伝えると、現地調査後の追加費用を減らしやすくなります。

  • 蓄電池の容量、重量、台数、屋内・屋外の設置場所
  • 階段、狭い通路、段差、クレーンの要否などの搬出条件
  • パワーコンディショナ、分電盤、制御線、基礎を残すか外すか
  • 屋根材、架台の固定方法、外壁や配線貫通部の補修範囲
  • メーカー指定の回収方法、処理先までの距離、運搬条件

見積もりの追加条件や補修範囲をさらに確認したい場合は、契約書で見る場所を先に整理しておくと比較しやすくなります。

蓄電池の処分は型番と回収先を先に確認する

処分ルートも太陽光パネルとは異なる場合があります。蓄電池は種類や状態、メーカーによって回収方法が変わるため、銘板の型番を基に販売店、施工業者、メーカーへ確認します。

自治体での扱いは製品や地域で異なります。粗大ごみとして出せると決めつけず、自治体の案内とメーカーの回収情報を照合してください。

次の行動は、感電、火災、運搬中の破損につながるおそれがあるため避けます。

  • ブレーカーを切っただけで配線や端子を外す
  • 蓄電池の外装を開け、電池モジュールを取り出す
  • 回収先と運搬方法が決まる前に自分で持ち出す

停止や放電は製品別の指示に従う必要があります。撤去と再設置では指示が異なることもあるため、自己判断で電池残量を調整せず、施工業者やメーカーへ撤去目的と型番を伝えてください。

契約前と工事完了時に確認する項目

見積書を比較した後は、契約前と完了時で確認項目を分けます。契約前の条件と工事後の記録を書面に残すことが大切です。追加条件、支払い時期、写真、処分説明まで確認します。

契約前は撤去範囲と追加条件をそろえる

  • パネル、蓄電池、周辺機器、配線、基礎の撤去範囲
  • 足場、搬出、運搬、処分、屋根・外壁補修の費用区分
  • 追加費用が生じる条件と、着工前に承認する方法
  • 支払い時期、中止時の精算、完了確認後の残金条件

「撤去一式」とだけ書かれている場合は、残す設備と補修範囲を追記してもらいます。口頭説明だけで進めず、変更があれば追加見積書や契約書面へ反映します。

完了時は補修・残す設備・処分説明を確認する

  • 契約した機器・配線・基礎が撤去され、残置物がないか
  • 屋根、外壁、配線貫通部、基礎跡の補修写真があるか
  • 残す太陽光または蓄電池の動作確認結果が記録されているか
  • パネルと蓄電池の回収・処理方法を説明してもらえるか

屋根上は自分で確認せず、作業前後の写真で見比べます。完了確認書へ署名する前に、見積書の項目と写真を一つずつ照合してください。

太陽光と蓄電池の撤去は範囲をそろえて見積もる

太陽光と蓄電池の同時撤去で増えるのは、蓄電池の停止・切り離し、重量物の搬出、製品別の回収・処理確認です。費用は設備の構成、設置場所、搬出経路、補修範囲で変わります。

まず契約書と型番を確認し、同時撤去か片方を残すかを決めます。そのうえで、電気工事、撤去、搬出、処分、補修、完了資料を同じ範囲にそろえ、複数の見積書を比較してください。
