賃貸物件の太陽光パネルを撤去するときは、工事日を先に固定しないことが大切です。設備の所有者、撤去か一時撤去か、断電・立入り・共用部規制の有無を確認してから日程を組みます。
入居者への連絡は、工事の可能性を伝える「一次通知」と、日時や生活への影響を示す「確定通知」に分けると整理しやすくなります。一律の日数ではなく、賃貸借契約や管理規約、影響の大きさに応じて通知時期を決めましょう。
オーナーが確認するのは契約書、設置資料、連絡先、入居者への影響です。屋根に上る確認や配線の切り離しは行わず、施工業者へ任せます。専有部への立入りや長時間の断電が想定される場合は、管理会社と対象住戸の個別調整を早めに始めてください。
もくじ
お好きな項目へ読み飛ばすことができます
工事日を決める前に確認する5項目
最初に、建物の所有と太陽光設備の所有を分けて確認します。PPAやリースなどでは、建物オーナーが設備を自由に撤去できない場合があります。
| 確認項目 | 確認先・資料 | 日程への影響 |
|---|---|---|
| 設備の所有・契約 | 契約書、契約先 | 解除・返却手続き |
| 撤去方式 | 屋根業者、撤去業者 | 保管・再設置の有無 |
| 生活への影響 | 施工業者、管理会社 | 断電・立入り・通行規制 |
| 工事範囲 | 見積書、工程表 | 足場・補修・処分 |
| 完了条件 | 契約書、提出書類 | 写真・処分・引渡し |
撤去方式は、パネルを廃棄する完全撤去と、屋根工事後に戻す一時撤去で工程が変わります。再設置するなら、保管場所、再設置日、動作確認まで見積もりに含めます。
断電の有無は業者へ確認し、対象設備と時間帯を明確にしてください。共用電源だけか、各住戸へ影響するかで通知先と調整量が変わります。

破損や配線の状態を確認するために屋根へ上る必要はありません。設置時の図面、機器の型番、地上から分かる状況をそろえ、現地調査で確認してもらいます。
入居者通知は一次通知と確定通知の2段階
通知時期は物件ごとに確認します。太陽光撤去の連絡が、すべての物件で一律に「1か月前」と決まっているわけではありません。契約書や管理規約を確認し、生活への影響が大きいほど調整期間を長めに取ります。
一次通知は工事の可能性と調整事項を伝える
現地調査後、工事候補期間と想定される影響が見えた段階で一次通知を出します。日程が未確定でも、入居者側の事情を早めに把握できることが利点です。
- 太陽光パネルを撤去する理由と、完全撤去・一時撤去の別
- 予定している工事期間と、日時が変わる可能性
- 騒音、振動、断電、立入り、駐車場移動の見込み
- 在宅勤務、店舗営業、医療・介護機器など個別調整の申出方法
一次通知は、同意を急がせるための連絡ではありません。日程が決まる前に、入居者が困る点を把握するための連絡です。管理会社の窓口と回答期限を示し、電話だけでなく書面やメールでも記録を残します。
確定通知は日時・影響・連絡先を一枚で伝える
業者と入居者側の調整が終わったら、確定通知を配布します。戸別投函、郵送、共用部掲示、メールなどを組み合わせ、対象者へ届いたかも確認します。
| 記載欄 | 書く内容 | 補足 |
|---|---|---|
| 工事概要 | 撤去対象と目的 | 再設置の有無も明記 |
| 日時 | 日付、時間帯、予備日 | 変更時の連絡方法 |
| 生活影響 | 騒音、断電、立入り | 対象場所と時間 |
| 協力事項 | 駐車移動、窓閉め等 | 必要な場合だけ |
| 連絡先 | 管理窓口、当日窓口 | 受付時間も記載 |
「終日工事」「多少の騒音」といった曖昧な表現だけでは、入居者が予定を立てにくくなります。分かる範囲で、音が出る時間、停電対象、立入り場所を分けて書きます。
工事スケジュールは逆算して組む

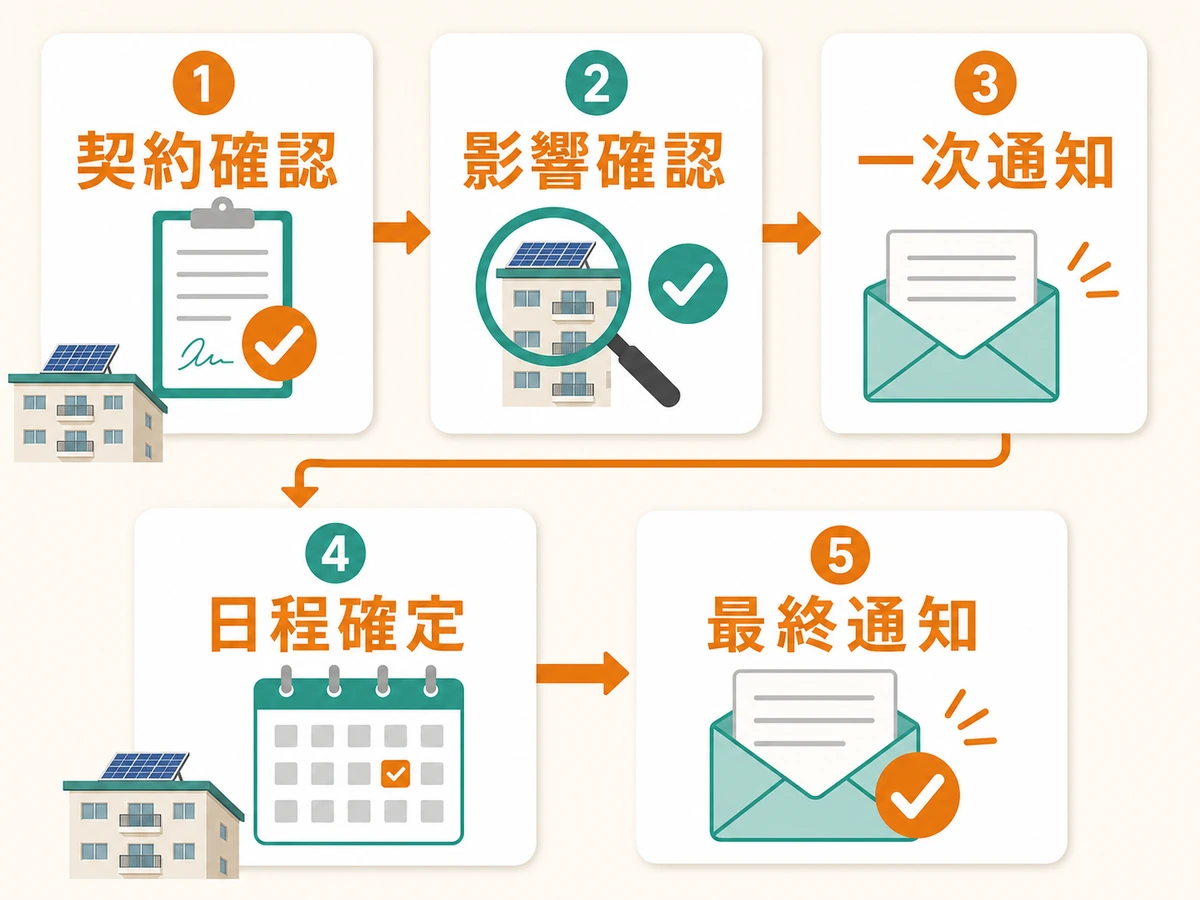

契約確認から5段階で逆算します。次の順番は一般的な組み方の例で、物件規模、設備契約、足場、屋根補修、入居者への影響によって必要期間は変わります。
- 契約確認:設備所有者、解約・返却条件、再設置の有無を決める
- 現地調査:足場、電気工事、屋根補修、断電・立入りを確認する
- 一次通知:候補期間と想定影響を伝え、個別事情を集める
- 日程確定:業者、管理会社、入居者の調整結果を工程表へ反映する
- 確定通知:日時、影響、予備日、当日連絡先を配布する
たとえば影響が小さい工事なら、現地調査後に数週間の余裕を持たせて通知できます。専有部立入りや長時間の断電がある場合は、候補日を複数用意し、個別調整の期間を追加します。
- 雨天・強風で延期する場合の判断時刻と再通知方法を決めておく
- 入居者対応の窓口と施工上の問い合わせ窓口を分けて記載する
- 在宅勤務、店舗、医療・介護機器などの事情は世帯ごとに確認する
- 工事車両や足場で避難経路・出入口を塞がない計画を業者へ確認する
入居者から連絡がないことを、そのまま了承と扱うのは避けます。立入りや断電の対象住戸は、管理会社と到達確認・個別確認の方法を決めてください。
見積もりと完了確認は同じ項目で照合する
入居者への日程案内を正確にするには、見積書の「一式」を分解する必要があります。契約前と工事後を同じ項目で照合すると、未施工や追加費用の条件に気づきやすくなります。
| 項目 | 契約前の確認 | 完了時の確認 |
|---|---|---|
| パネル・架台 | 撤去・保管・再設置 | 枚数と撤去範囲 |
| 電気工事 | 停止・配線処理・復旧 | 動作・停止状態 |
| 足場・養生 | 設置場所・通行規制 | 撤去と周辺確認 |
| 屋根補修 | 金具跡・防水処理 | 写真と施工範囲 |
| 運搬・処分 | 運搬先・処理範囲 | 引渡し記録 |
| 写真・書類 | 提出物と受領時期 | 前後写真・完了書 |

撤去後は、屋根全景、金具跡、配線処理、補修箇所を写真で確認します。処分する場合は、契約した処理範囲に沿う引渡し記録や処理先の説明を受け取りましょう。
完了確認書へのサインは照合後に行います。気になる点があれば、写真の追加、施工範囲の説明、未完了項目の対応日を記録してから判断してください。
賃貸の太陽光撤去でよくある通知・調整の質問
通知は何日前に出せばよい?
まず契約書と生活への影響を確認します。物件共通の一律日数では決めず、断電、立入り、駐車移動などから必要な調整期間を逆算します。
日程確定まで時間がかかるなら、一次通知を先に出します。確定通知は、入居者が予定を調整できる余裕を持って配布してください。
断電がない工事でも通知は必要?
騒音、振動、足場、工事車両、共用部の通行規制があるなら通知が必要です。断電がないことも明記すると、入居者が生活への影響を判断しやすくなります。
入居者から日程変更を求められたら?
理由と影響範囲を確認し、施工業者・管理会社と代替日や影響軽減策を検討します。すべての希望に応じられない場合も、変更できない理由と当日の配慮内容を記録して伝えます。
専有部への立入り、長時間の断電、生活上の大きな支障、補償の相談がある場合は、賃貸借契約の内容に沿って個別に判断します。管理会社に加え、必要に応じて不動産・法律の専門家へ契約書と影響内容を示して確認します。
契約と生活影響を確認してから通知日を決める
通知文より先に契約と工事条件を確認します。そろえるのは、設備の所有・契約、撤去方式、断電・立入り、足場・補修の4点です。
契約書、設置資料、現地調査結果、入居者への影響一覧を一つにまとめましょう。そのうえで一次通知、日程調整、確定通知、工事、完了確認の順に進めると、関係者の認識をそろえやすくなります。
工事後は写真、処分に関する記録、完了書類を見積項目と照合します。通知から完了まで同じ確認表を使うことが、オーナーができる現実的な段取りです。
